古井逍遥苑项目6月份工程进度

2022-06-30 17:09:50

截至2022年6月底,古井逍遥苑项目各楼栋工程进展顺利,项目共有住宅楼16栋、商业7栋、幼儿园1栋。

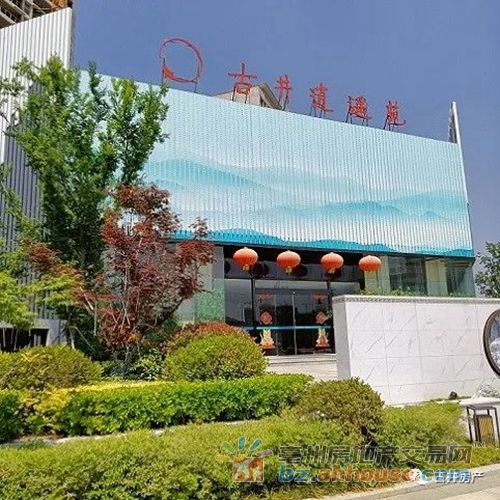

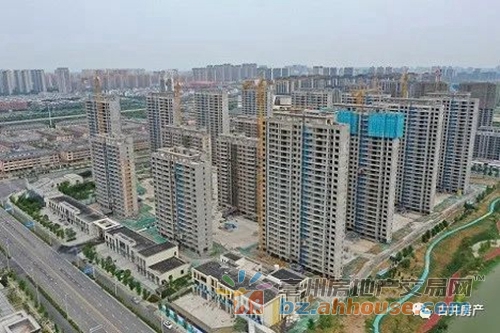

图丨古井逍遥苑项目实景图

住宅

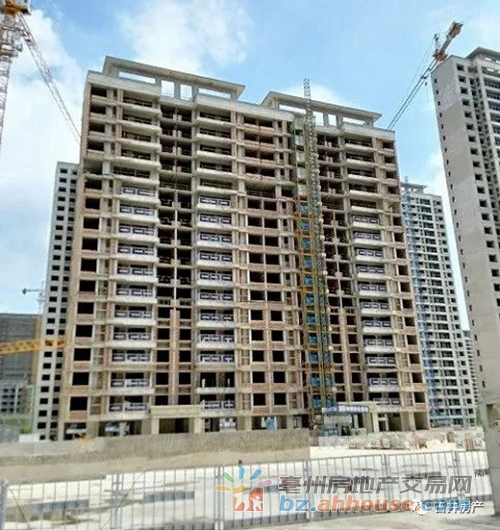

图丨 1#楼(26层)外墙保温及17层内墙抹灰完成


图丨2#楼(26层)外墙保温及内墙抹灰样板完成。

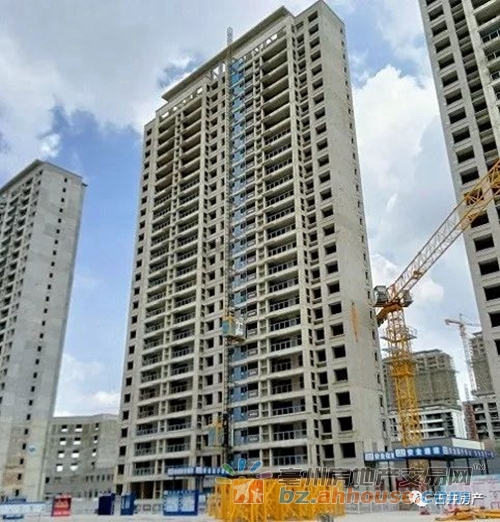

图丨3#楼(26层)外墙保温及内墙抹灰样板完成。

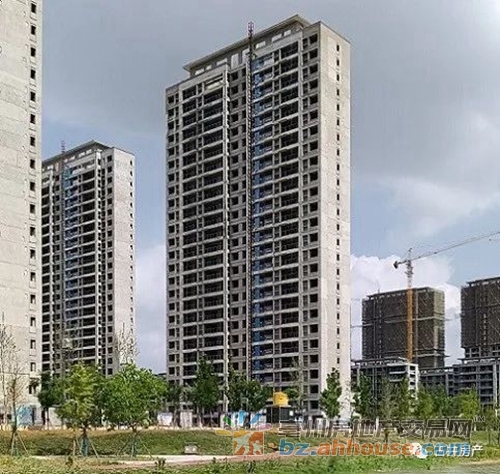

图丨5#楼(26层)外墙保温及内墙抹灰完成。


图丨6#楼(26层)外墙保温、屋面、墙面抹灰、室内天棚样板施工完成。

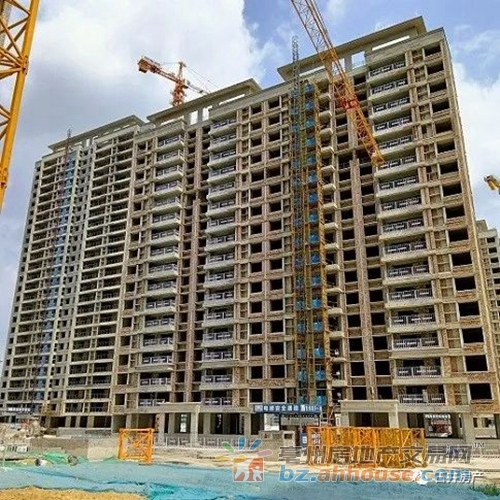

图丨7#楼(17层)13层砌体及12层二次结构完成。

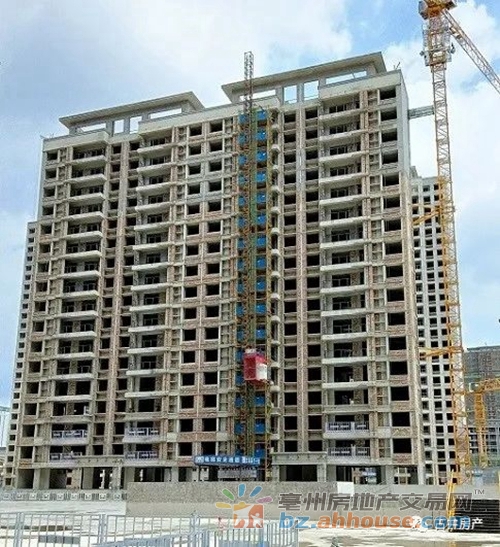

图丨8#楼(17层)主体验收通过,抹灰样板施工完成。

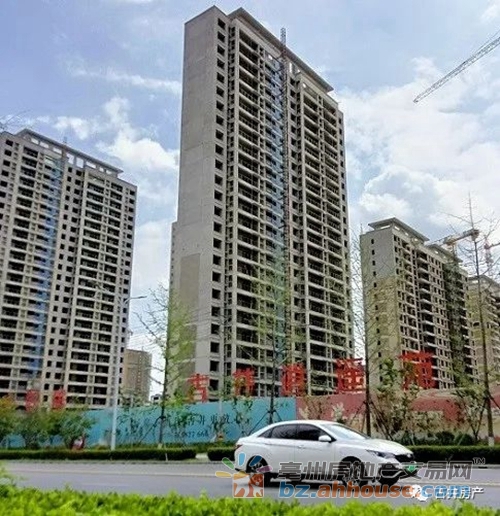

图丨 9#楼(26层)外墙保温及内墙抹灰完成。

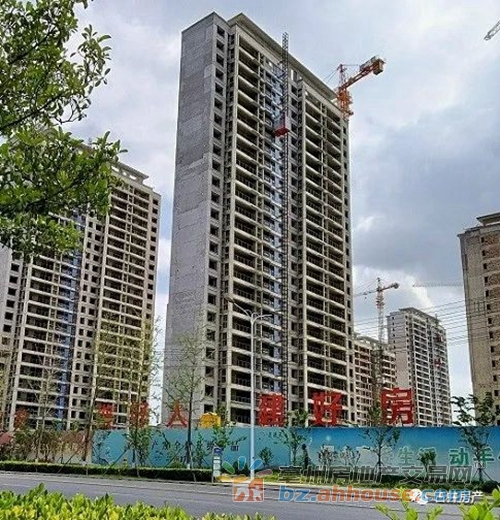

图丨10#楼(26层)外墙保温及18层内墙抹灰完成。


图丨11#楼(17层)主体验收通过,内墙抹灰样板完成。


图丨12#楼(17层)主体验收通过,内墙抹灰样板完成。

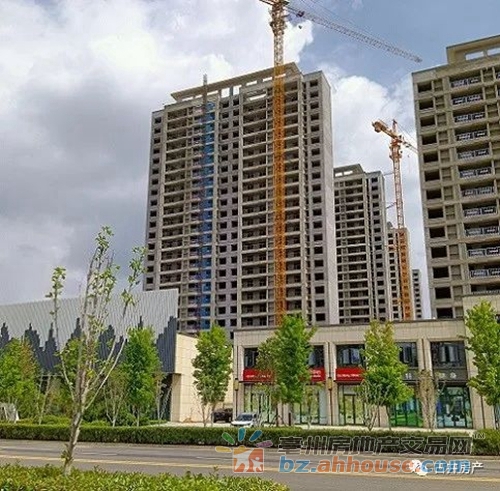

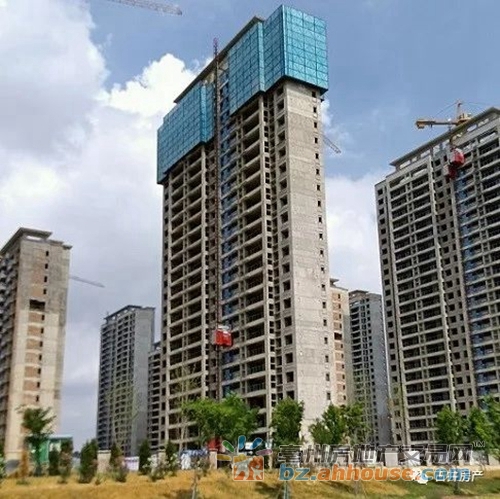

图丨 13#楼(26层)主体结构施工、外墙保温完成。


图丨15#楼(26层)外墙保温、内墙抹灰完成。


图丨16#楼(26层)外墙保温、18层内墙抹灰完成。


图丨17#楼(17层)外墙保温、内墙粉刷及地坪样板施工完成。


图丨18#楼(17层)外墙保温、10层内墙抹灰完成。

商业

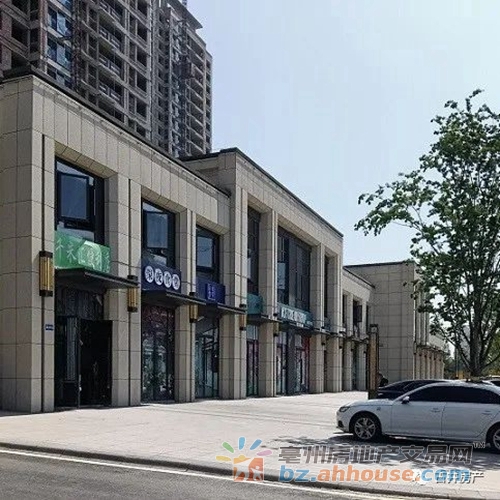

图丨S1#楼(2层)已达到竣工条件(临时售楼部)。


图丨S2#楼(2层)已达到竣工条件


图丨S3#楼(2层)已达到竣工条件

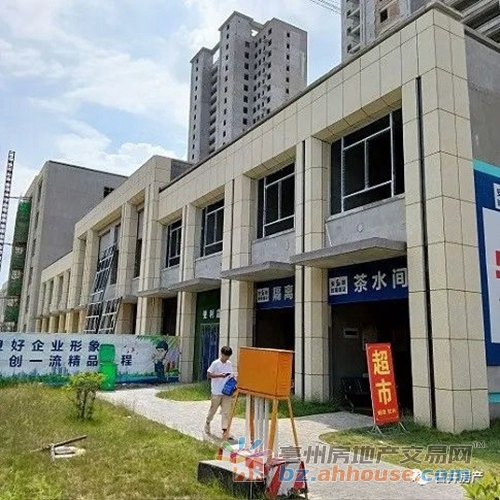

图丨S5#楼(6层)外墙装饰施工


图丨S6#楼(2层)窗框安装完成

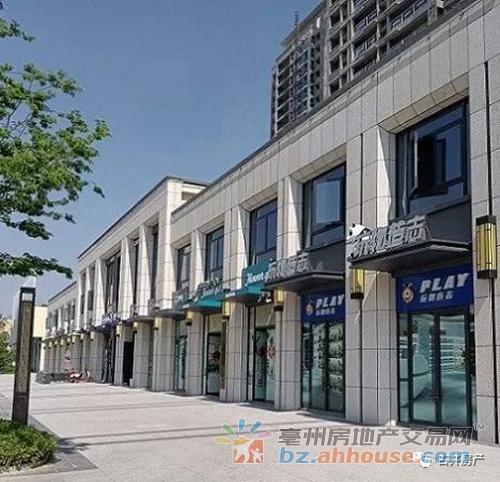

图丨S7#楼(2层)窗框安装完成


图丨S8#楼(6层)窗框安装完成

幼儿园

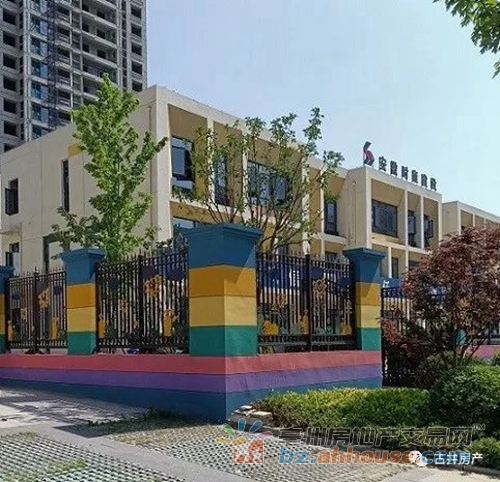

图丨幼儿园楼(3层)已达到竣工条件


发布者:Aaron
免责声明:此文章信息均由发布者、网友转发自网络,本平台对转载、分享的内容、陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完善性提供任何明示或暗示的保证,仅供读者参考,本平台不承担任何责任。版权归原作者所有,如有侵权请告知网站删除。转载请注明以上信息。
如有问题请发送邮件致 2900839342@qq.com
评论(0写评论

了解更多楼市信息

请拨 0551-62392680

查看楼盘详情

精彩推荐

分享

  • QQ空间
  • 新浪
  • 微博
  • Twitter
  • facebook
  • 网易微博

古井逍遥苑项目6月份工程进度

发表

0/200
