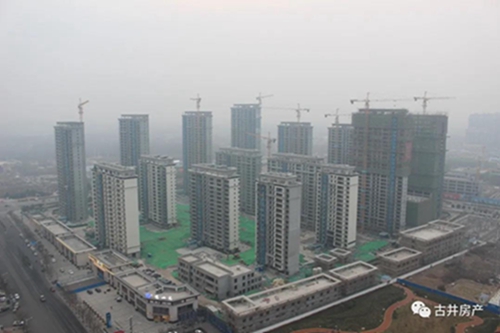

古井悦水苑项目施工进度鸟瞰图

古井悦水苑项目14栋住宅全部结构封顶。

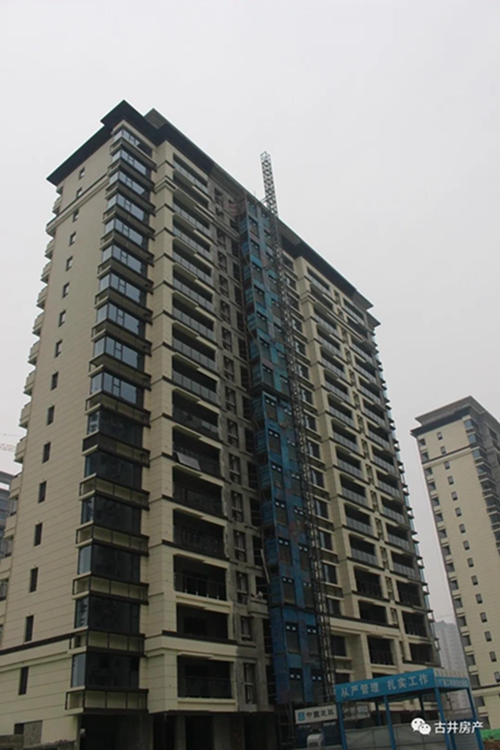

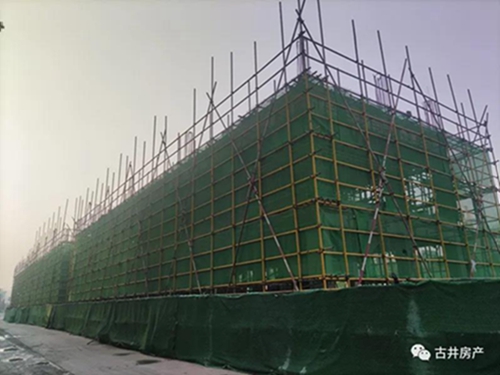

7栋洋房:砌筑、内墙粉刷及外墙保温完成,户内地坪完成60%,外架全部拆除;5栋真石漆正在施工;5栋电梯已安装完成;窗户安装完成85%。

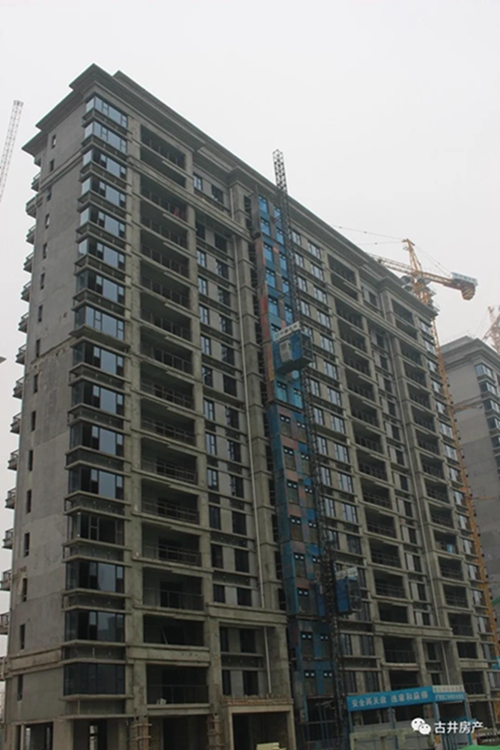

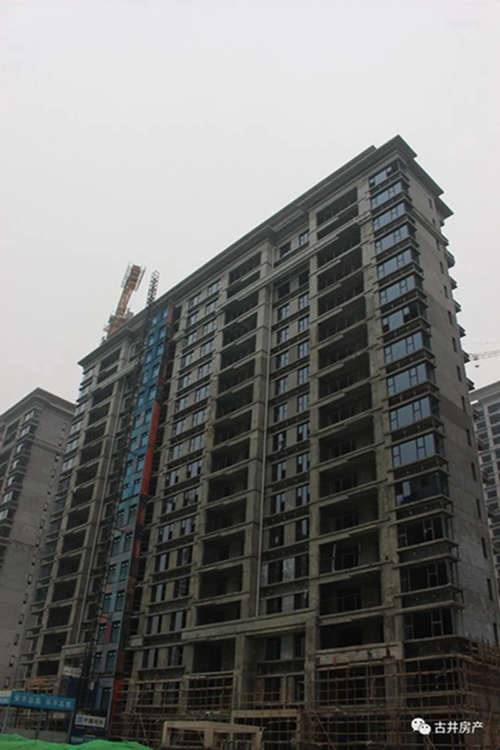

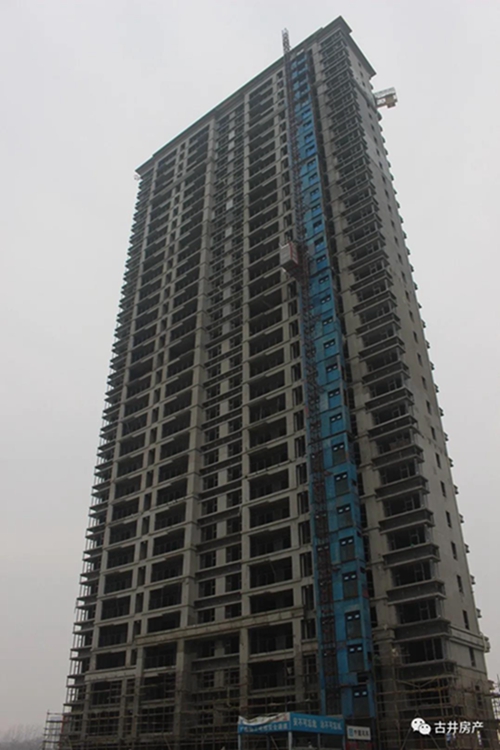

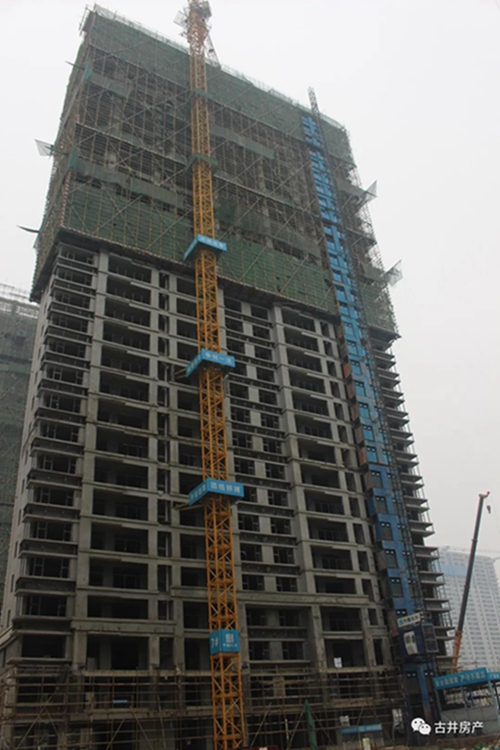

7栋高层:砌筑完成,内墙粉刷和外墙保温完成90%;外架拆除6栋。

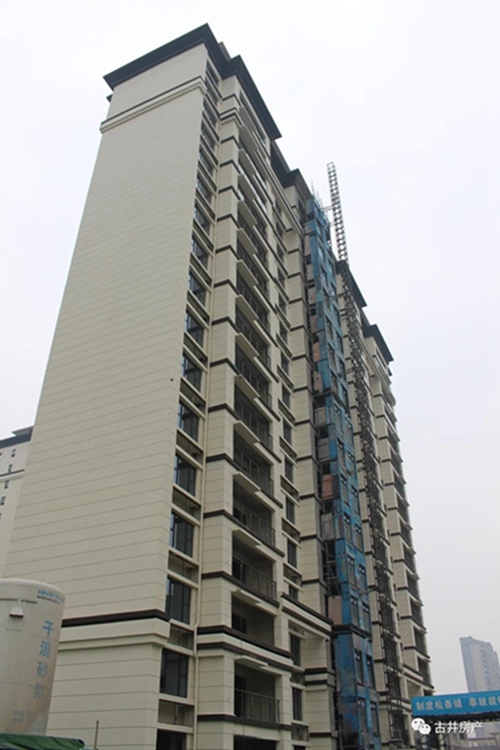

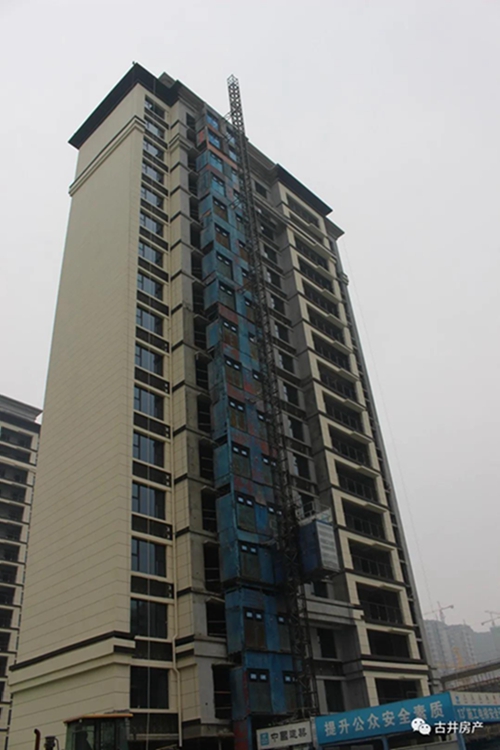

1#楼形象进度

2#楼形象进度

3#楼形象进度

5#楼形象进度

6#楼形象进度

7#楼形象进度

8#楼形象进度

9#楼形象进度

10#楼形象进度

11#楼形象进度

12#楼形象进度

13#楼形象进度

15#楼形象进度

16#楼形象进度

悦水苑--酒店

S17#酒店主楼封顶,裙楼封顶。
S17#楼

悦水苑--商业

南侧商业已对外开放;
东侧商业全部封顶,砌筑完成;
北侧商业二层混凝土浇筑完成,构架层施工中。
南侧商业

东侧商业

北侧商业

悦水苑--幼儿园

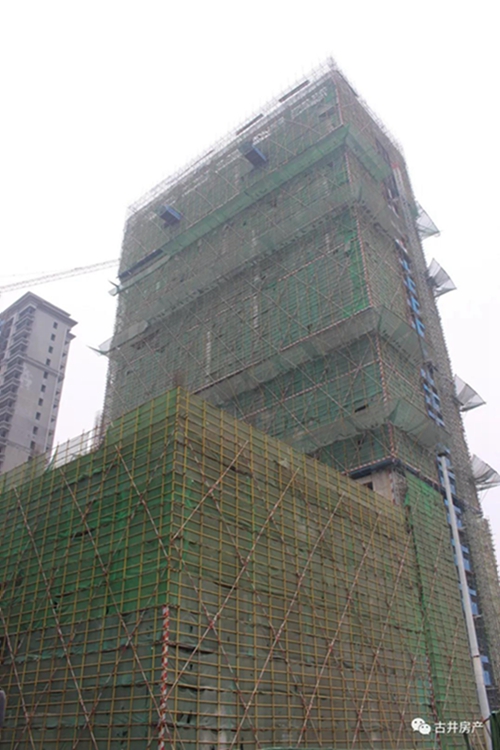

幼儿园主体封顶,砌筑、内外墙粉刷、外墙保温、外架拆除完成。
幼儿园
